เมื่อวันที่ 7 ธ.ค. นายจักกพันธุ์ ผิวงาม รองผู้ว่าฯ กทม. ลงพื้นที่ติดตามความคืบหน้าโครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยหนองแขม เขตหนองแขม
โครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยหนองแขม พื้นที่ 30 ไร่ ดำเนินการโดย บริษัท ซีแอนด์จี เอ็นไวรอนเมนทอล โปรเท็คชั่น (ประเทศไทย) จำกัด เริ่มต้นการก่อสร้างวันที่ 9 กุมภาพันธ์ 2567 สิ้นสุดการก่อสร้างวันที่ 4 พฤศจิกายน 2569 ระยะเวลาดำเนินการ 1,000 วัน

ซึ่งกรุงเทพมหานคร ได้กำหนดแผนพัฒนาการกำจัดขยะ โดยการนำขยะมาเปลี่ยนเป็นพลังงาน เพื่อลดปริมาณการกำจัดขยะด้วยวิธีการฝังกลบ ในรูปแบบของโครงการจ้างเหมาเอกชนกำจัดมูลฝอยด้วยระบบเตาเผามูลฝอย ขนาดไม่น้อยกว่า 1,000 ตัน/วัน โดยขยะมูลฝอยจะถูกจัดเก็บและนำมาเทในบ่อรับขยะภายในอาคารระบบปิด 3-5 วัน เพื่อให้ความชื้นลดลง 35%
จากนั้นจะใช้เครนคีบขยะเข้าสู่เตาเผาแบบตะกรับ หรือ Stoker Type ควบคุมความร้อนให้คงที่ประมาณ 850-1,100 องศาเซลเซียส โดยนำความร้อนไปต้มน้ำให้เกิดเป็นไอน้ำแรงดันสูงผ่านตัวขับเคลื่อน (Turbine) เปลี่ยนพลังงานกลให้เกิดเป็นพลังงานไฟฟ้าด้วยเครื่องกำเนิดไฟฟ้า กำลังผลิตไฟฟ้า 30 เมกะวัตต์ โดยบริษัทผู้รับจ้างจะเป็นผู้รับผิดชอบเงินลงทุน รวมถึงการบริหารโครงการตั้งแต่เริ่มออกแบบ ดำเนินการก่อสร้าง พร้อมติดตั้งเครื่องจักร และเดินระบบกำจัดมูลฝอยเป็นระยะเวลา 20 ปี

ปัจจุบันโครงการดังกล่าว มีความคืบหน้างานสะสมตามแผนร้อยละ 25.61 ความคืบหน้างานสะสมที่ทำได้จริงร้อยละ 25.15 ประกอบด้วย งานฐานราก งานพื้นและงานอาคารเสาหลัก งานโครงสร้างปล่องควัน งานฐานรากอาคารและงานพื้นบ่อบำบัดชีวภาพ งานขุดดินอาคารปั๊มน้ำหมุนเวียน งานฐานรากอาคารบ่อปรับสภาพน้ำ งานก่อสร้างและติดตั้งเครื่องจักร งานติดตั้งสายส่งและเชื่อมต่อระบบของการไฟฟ้านครหลวง (กฟน.) และการไฟฟ้าส่วนภูมิภาค (กฟผ.) งานวางท่อน้ำประปาและติดตั้งมิเตอร์

ทั้งนี้ รองผู้ว่าฯ กทม. ได้มอบหมายให้สำนักสิ่งแวดล้อมติดตามโครงการก่อสร้างอย่างต่อเนื่อง พร้อมทั้งรายงานความคืบหน้าในการก่อสร้างให้ทราบเป็นระยะ กำชับผู้รับจ้างให้คำถึงมาตรการด้านความปลอดภัยในการก่อสร้าง ตรวจสอบอุปกรณ์ที่ใช้ในการปฏิบัติงานอย่างสม่ำเสมอ เพื่อให้อยู่ในความมั่นคงแข็งแรง รวมถึงปฏิบัติตามมาตรการป้องกันและแก้ไขปัญหาฝุ่น PM2.5 อย่างเคร่งครัด

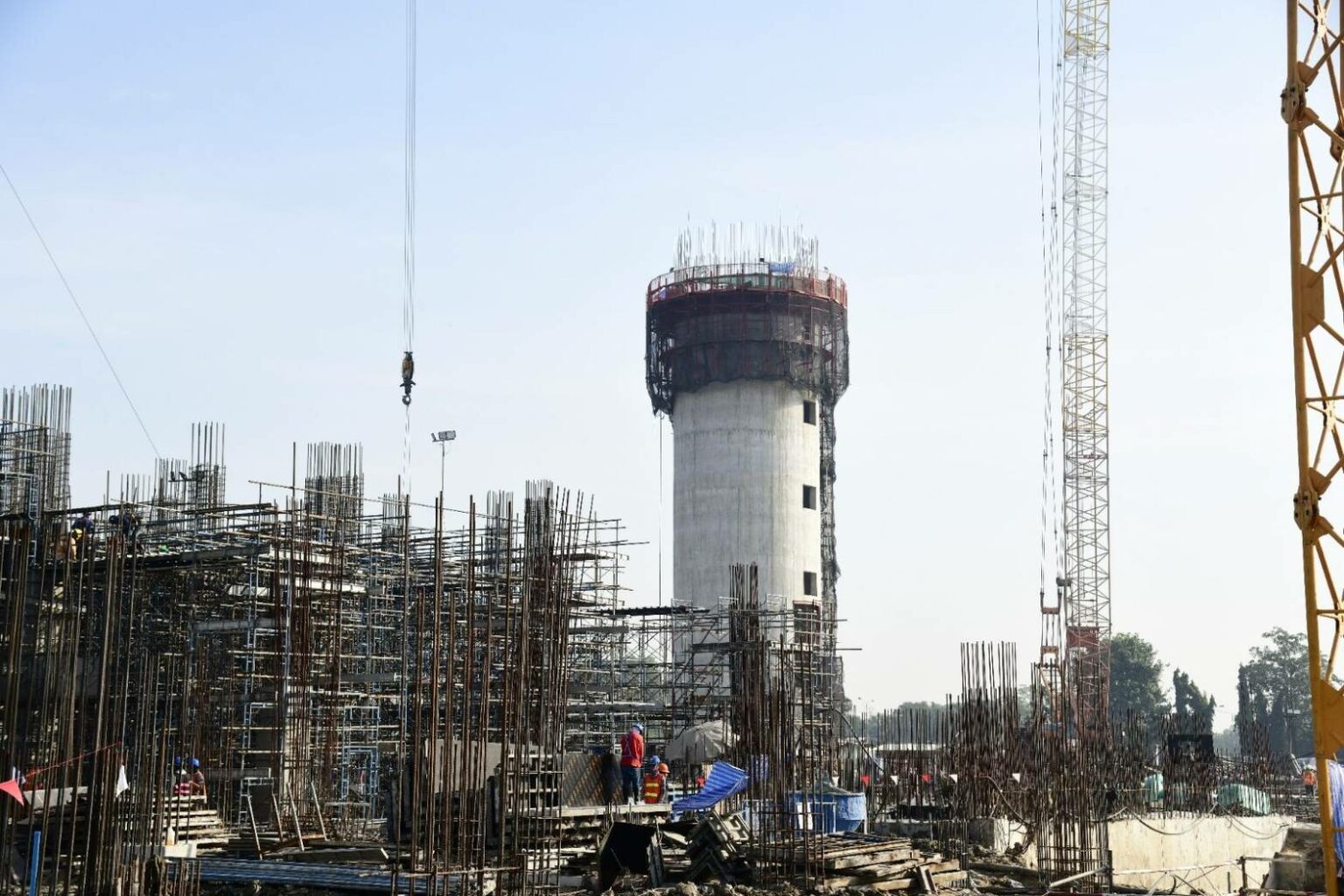

ในส่วนของความคืบหน้าโครงการก่อสร้าง ผู้รับจ้างได้รายงานความคืบหน้าในภาพรวมของการทำงาน ซึ่งเป็นไปตามแผนงานที่กำหนดไว้ ไม่มีปัญหาหรืออุปสรรคในการก่อสร้าง ขณะนี้งานฐานรากอาคารปล่องควันแล้วเสร็จ อยู่ระหว่างขึ้นโครงสร้างด้านบนปล่องควัน คาดว่าโครงการก่อสร้างจะแล้วเสร็จตามสัญญาที่กำหนดไว้ในเดือนพฤศจิกายน 2569.
